8月22日,新疆昌东项目2号机组低压加热器顺利吊装就位。

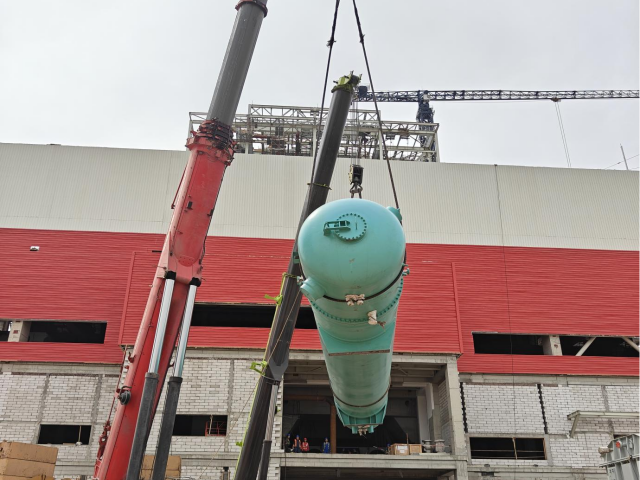

本次吊装的低压加热器重87吨,长17米,高2.2米,布置于主厂房7、8轴7.5米层,采用200吨与500吨汽车吊进行双车抬吊作业。面对设备体积与重量大、吊装难度高等挑战,项目部与汽机工程处周密策划与部署,经多轮优化最终确定吊装方案。历时1天,操作人员协同精准作业,安全、质量及技术团队全程监护,圆满完成2号机组低压加热器的吊装就位任务。
此次低压加热器的顺利吊装就位,为后续汽轮机及管道系统的安装工作奠定了坚实基础,也为项目的优质履约提供了有力支撑。
